Sayıştay'dan şok rapor; 3 katı fazla para ödenmiş

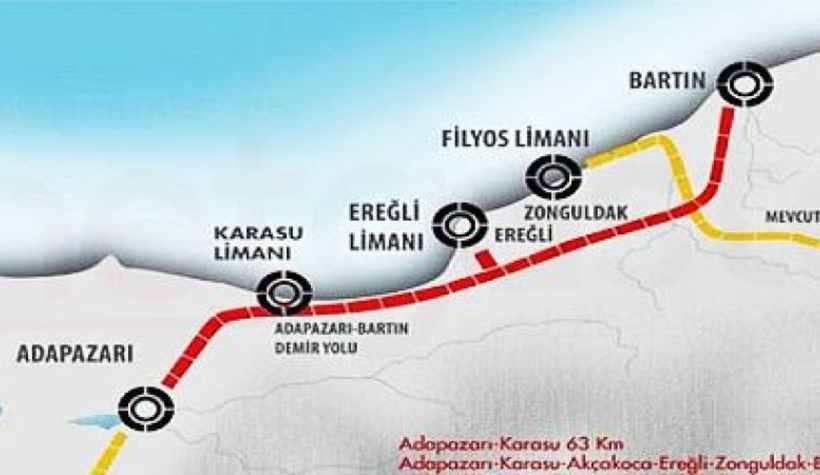

Adapazarı ve Arifiye arasında işletilmekte bulunan demiryolu hattı ile Karasu'da mevcut bulunan liman ve sanayi tesisleri arasında 73 kilometre uzunluğunda çift hatlı demiryolu altyapı inşaatı yaptırılması amacıyla 02 Kasım 2010 tarihinde ihale edildi.

Sayıştay yaptığı denetimler sonucunda, 5 Nisan 2011 tarihinde 320 milyon 840 bin 46 TL bedel üzerinden imzalanan Adapazarı Karasu Limanları ve Sanayi Tesisleri Demiryolu Bağlantısı Alt Yapı İnşaatı işinde ihale ve sözleşmenin imzalanması ile yürütülmesi süreçlerinde karşılaşılan mevzuata aykırı hususlara ilişkin rapor hazırladı.

Rapora göre, yapılan inceleme sonucunda; işe ilişkin İdare ile yüklenici arasında 05.04.2011 tarihli sözleşme imza edilirken yürürlükteki ihale mevzuatına ve işe ait ihale dokümanına aykırı biçimde yüklenici teklifi ekinde yer almayan birim fiyat analiz ve rayiçlerinin sözleşme eki yapıldığı belirtildi.

TASFİYE EDİLMESİ GEREKİRKEN İŞE DEVAM ETMİŞLER

Belirlenen yeni birim fiyatlar üzerinden işin tamamlanmasının mümkün olmadığının anlaşılmış olmasına rağmen, sözleşmenin Kamu İhale Sözleşmeleri Kanunu'nun 24'üncü maddesi hükümleri doğrultusunda iş artışına gidilmeden tasfiye edilmesi gerekmekte iken işe devam edildiği ifade edildi.

HAKSIZ SÜRE UZATIMI VERİLDİ İDDİASI

İdare ile yüklenici arasında sözleşme hükümlerine aykırı biçimde “İşe Devam Tutanağı” imzalandığı ve söz konusu Tutanak nedeniyle yükleniciye haksız süre uzatımı verilerek sözleşme bedelinden fazla tutarda iş yaptırıldığı, işin geçici kabulünün işin yapımı sırasında yapı denetim görevini üstlenmiş kontrol teşkilatı üyelerinin de bulunduğu geçici kabul heyeti tarafından gerçekleştirildiği vurgulandı.

İHALE BEDELİNDEN 3 KAT FAZLA PARA ÖDENDİ


Raporda, şu tespitlere yer verildi; "

Sonuç itibarıyla, bahse konu mevzuata aykırı hatalı uygulama nedeniyle, hem aynı iş için kamu rayiçleri kullanılarak yapılan hesaba göre 3 kat daha yüksek belirlenen birim fiyatlar üzerinden ilgili imalatlar ödenmek zorunda kalınmış, hem de söz konusu yeni birim fiyat tespit yöntemi nedeniyle İdarece birçok hukuki ihtilafa taraf olmak zorunda kalınmıştır.

3 KAT FAZLA PARA ÖDENDİ ANCAK YÜZDE 23'Ü BİTTİ!

Bulguda yer verilen tespitlerin genel bir değerlendirmesi olarak; Kamu ihale mevzuatına ve işin sözleşmesine aykırı biçimde gerçekleştirilen tüm bu işlemler sonucunda, 02.11.2010 tarihinde gerçekleştirilen ihaleye çıkılırken Adapazarı ve Arifiye arasında işletilmekte olan demiryolu hattı ile Karasu’da mevcut bulunan liman ve sanayi tesisleri arasında 73 km. uzunluğundaki çift hatlı demiryolu altyapı inşaatının üzerindeki köprüler, viyadükler ve diğer sanat yapıları ile birlikte 20.04.2011 tarihinden itibaren 750 takvim günü içerisinde 320.000.840,46 TL bedelle yaptırılması amaçlanmış iken; İdare tarafından 24.12.2018 tarihinde düzenlenen 11 nolu kesin hakediş ve kesinleşmiş yargı kararları neticesinde yükleniciye fiyat farkları dahil toplam 825.138.153,72 TL ödeme yapılmış olunmasına karşın, mevcut işte gelinen son durum itibarıyla sadece 20 km.’den az bir alanda zemin ıslah çalışmalarının tamamlanabilmiş olduğu ve işin fiziki gerçekleşme oranının ancak %23 mertebesine gelebildiği anlaşılmıştır."

PARASI ÖDENEN KÖPRÜ AYAĞI YIKILDI

Öte yandan söz konusu demiryolu için Karasu'da yapılan köprü ayağı, belediye tarafından mahkeme kararıyla trafiği engellediği gerekçesiyle yıkıldı.
